Почему энергомост Кубань-Крым не решит проблем полуострова

75167
Почему энергомост Кубань-Крым не решит проблем полуострова
Фото: vesti-ukr.com

15 декабря Россия запустила вторую нитку энергомоста Кубань-Крым мощностью 200 МВт. С учетом запуска первой нитки, 2 декабря, поставки российской электроэнергии на оккупированный полуостров составили 400 МВт. Фактически, начала работу первая очередь энергомоста из Краснодарского края в Крым. Вторая очередь такой же общей мощностью — 400 МВт — будет запущена к лету 2016 года.

Если в начале декабря старт на пуск первой нитки давал лично президент РФ Владимир Путин в симферопольском офисе «Крымэнерго», то в этот раз он командовал процедурой в режиме видеоконференции из Москвы. На феодосийской подстанции кнопку запуска жал министр энергетики России Александр Новак. Он же и заявил, что, с учетом собственной генерации и перетоков, общие мощности крымской энергосистемы теперь составят примерно 1000 МВт.

«Это от 80 до 100% от потребностей Крыма в зависимости от времени суток, температурного режима, работы ветровой и солнечной генераций и без учета дизель-генераторных установок. И это позволит запустить промпредприятия», — отчитался Новак. Похоже, российский министр рассчитывает, что на полуострове будут максимально отключены все дизель-генераторы, но останутся поставки электроэнергии с территории материковой Украины.

В Украине считают, что подобные заявления носят скорее пропагандистский характер. «Они (российские энергетики. — ред.) сейчас значительно ускорили мероприятия по строительству энергомоста. Но даже если мероприятия будут закончены до конца этого месяца, это никоим образом не обеспечит 80% потребностей Крыма. Мы думаем, максимально смогут перекрыть 45-50% на период вечернего максимума», — поясняет врио главы НЭК «Укрэнерго» Всеволод Ковальчук.

По его словам, цифры, называемые представителями самопровозглашенных крымских властей, учитывают мощности, в том числе, и солнечных электростанций, которые работают только в дневное время, и то не на полную мощность. «Восстановление полного электроснабжения Крыма за счет дополнительных мер по строительству энергомоста, или иных, невозможно реализовать в течение ближайших 10-12 месяцев», — уверен Ковальчук.

Энергомост — мифы и реальность

На сегодня диспетчеры НЭК «Укрэнерго» имеют только оперативно-диспетчерскую телефонную связь со своим крымским подразделением. Стабильность поступления телеметрической информации и телесигнализации состояния объектов магистральных сетей на территории Крымского полуострова была нарушена сразу же после аннексии Крыма — весной 2014 года. А с подрывом электроопор 22 ноября 2015 года информация перестала поступать окончательно.

Украинские энергетики не владеют достоверными данными о технических параметрах и состоянии реализации проекта сооружения энергомоста из Кубани, но ряд инфраструктурных проектов по развитию магистральных сетей на самом полуострове разрабатывался еще украинскими специалистами, так что эти планы известны. Кроме того, целый ряд технической информации российского сетевого оператора — ФСК — находится в открытом доступе.

Опрошенные украинские энергетики не сомневаются в том, что Крым можно сделать энергонезависимым от Украины — все дело в стартовых затратах, сроках и стоимости дальнейшего обслуживания. К сожалению, карты несколько устарели. Даже украинские энергетики видят их корректировку только с публичными отчетами России о пуске ниток энергомоста. Проект меняется буквально «с колес», но общее представление эти карты дают. Итак, первая карта, которую тиражирует Минэнерго России — собственно, сам энергомост.

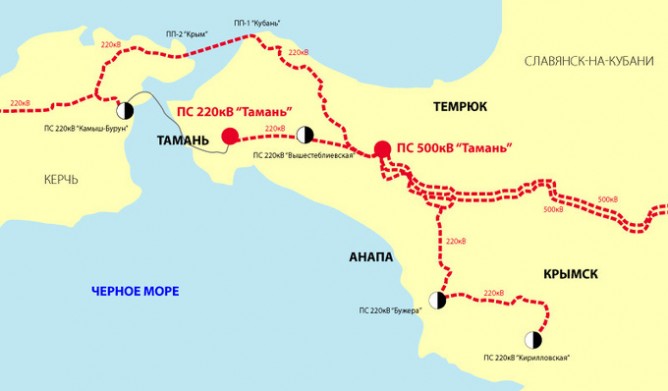

Российские проектировщики решили выбрать самый длинный путь прокладки кабеля через Керченский пролив — 13,5 км. При этом пришлось построить 50 км магистральных сетей на территории Краснодарского края к пункту пропуска «Кубань» и 50 км в Крыму — от пункта пропуска «Крым» до Камыш-Бурунской подстанции (ПС), о чем с гордостью сообщил Путин во время пуска первой нитки. Хотя в районе косы Тузла расстояние всего 3,5 км, и выходит прямо на Камыш-Бурунскую ПС. С другой стороны, тянуть ЛЭП по намытой косе сложно, там сильные течения, которые размывают берега Тузлы и сам край косы. Но стоимость прокладки подводного кабеля на 13,5 км и на 3,5 км — очень разная.

Какой кабель и чьего производства кладут в Керченском проливе — неизвестно. Как и то, выполняются ли все технические требования по прокладке. Всего четыре нитки, мощность каждой — 200 МВт. Но российская сторона пытается передавать по нему и 230 МВт, и даже 240 МВт. С самим кабелем ничего не случится, там есть механизмы, автоматически его отключающие, но вот ЛЭП, подающие и принимающие, могут перегреться и отключиться, что уже случалось несколько раз. Хотя энергетики говорят, что это нормальная ситуация.

Из каких резервов мощности россияне обеспечивают питание Крыма с Таманского полуострова — непонятно: все существующие подстанции там перегружены. Кубань давно является энергодефицитным районом. Эту информацию можно увидеть в открытом доступе на сайте portaltp.fsk-ees.ru/sections/Map/ раздел «Потребителям». Специалисты предполагают, что на ПП «Кубань-1» «брошена» ЛЭП 220 кВ от подстанции «Вышестеблиевская», которая соединена с ПС «Кубанская» (500 кВ). А все, что на карте отмечено красным пунктиром — это объекты, которые еще только предстоит построить. Так что теперь есть вероятность, что вместе с Крымом блэк-аут будет накрывать и Краснодарский край.

Крымская сеть

Оптимальное место, куда могут зайти ЛЭП от энергомоста и откуда может начаться распределение электроэнергии по Крыму — это Камыш-Бурунская подстанция с напряжением 220 кВ. Туда можно завести одну линию энергомоста на 200 МВт, что и сделали, когда включали первую нитку. И выходит из нее тоже одна ЛЭП на 220 кВ, которая идет дальше на Феодосию и Симферополь. Завести вторую нитку уже невозможно, потому что для электросектора это означает, что рядом должен быть мощный сектор потребления, способный отбирать электроэнергию со скоростью передачи. Ни Керчь, ни Феодосия таким промышленным потенциалом не обладают.

Но россияне решили изменить проект: для второй нитки энергомоста была построена отдельная ЛЭП, идущая непосредственно из пункта «Крым-2» на будущую подстанцию «Кафа» возле Феодосии. Именно оттуда Новак и запускал вторую линию. То есть можно констатировать тот факт, что оккупационные власти начали в срочном порядке строительство подстанции «Кафа». Вероятнее всего, на нее сразу же будут заведены и оставшиеся две нитки второй очереди энергомоста.

Но крымским и российским энергетикам придется менять и существующее «плечо» Керчь-Симферополь, на которое приходится 30% потерь при передаче электроэнергии. То есть фактически им придется строить еще не две, а три ЛЭП. Также им необходимо успеть реализовать и другие инфраструктурные проекты, чтобы обеспечить переброску электроэнергии по всему полуострову, а не только по его восточной части.

«Чтобы распределить мощность, нужно сначала передать ее из Керчи на центральную подстанцию полуострова — ПС 330 кВ „Джанкой“. Для этого необходимо построить линию электропередачи 330 кВ от Керчи до Джанкоя и подстанцию „Кафа“. Потребуются очень большие инвестиции и капитальное строительство», — пояснил советник премьер-министра, экс-руководитель «Укрэнерго» Константин Ущаповский.

Не ждут быстрого решения энергетической проблемы и на самом полуострове. «Определенный недостаток мощности у нас останется даже после запуска второй цепи. Мы будем ожидать завершения строительства той базовой генерации, которая была спроектирована. Размещение ее предусматривалось около Севастополя и Симферополя. Пока эта работа не будет завершена, мы будем зависеть от энергомоста, и от того небольшого количества генерации, которая тут есть», — заявила самопровозглашенный министр топлива и энергетики Крыма Светлана Бородулина на пресс-конференции 10 декабря.

Речь идет о двух ТЭЦ — Севастопольской и Симферопольской — общей мощностью 940 МВт. Их запуск запланирован на второе полугодие 2017 года. Но там придется решать вопрос с поставкой газа: необходимо где-то изыскать дополнительный объем порядка 1 млрд кубов. А вот изначальный график капитального строительства объектов электроэнергетики, необходимых для того, чтобы сделать Крым энергонезависимым, похоже, россияне выполняют с опережением. Сроки из предварительной таблицы можно уменьшить на 9-12 месяцев. А то и больше: подводный кабель уже проложен, а ПС «Кафа» и ПС «Таманская» на 500 кВ на Кубани уже частично построены.

«Мы не знаем конкретных проектов, по которым осуществляется строительство энергомоста и других сетей, необходимых для его существования, как на территории Ростовской области, так и на территории АР Крым. Но мы оценивали эти расходы, они колеблются от полмиллиарда до двух миллиардов долларов», — высказал мнение Всеволод Ковальчук.

Энергия для войны

Нет смысла подробно пересказывать всю информацию о том, что Крым и сейчас находится на неопределенном графике подачи электроэнергии, что сети не выдерживают напряжения и горят, ломаются подстанции и трансформаторы, отключаются целые дома, санатории, гостиницы и предприятия. Поделить электроэнергию в Крыму пока не могут. Вчера, после подключения второй нитки энергомоста, сгорело оборудование селекторной связи Симферополя с регионами в здании правительства Крыма. Технику в регионе чинят, восстанавливают, кое-где кладут новые ЛЭП, что требует все большего вливания денежных средств.

Такие перебои и аварии неудивительны до тех пор, пока не отстроят всю распределительную инфраструктуру полуострова заново. Если раньше она шла с юга Украины на весь Крым, как кровеносная система, то теперь точно такую же сеть нужно создать с востока на запад полуострова.

При этом объемы потребления электроэнергии в Крыму за последний год резко увеличились. До оккупации общая потребность АРК составляла около 1050 МВт в сутки. Со стороны материковой Украины на полуостров поставлялось 850-900 МВт. Однако 10 декабря Бородулина заявила, что «полуострову для нормальной жизнедеятельности нужно не менее 1300 МВт электроэнергии в сутки». Фактически, в Крыму уже находится такое количество оккупационных войск, что потребление полуострова возросло почти на треть.

Еще в период неопределенности, в феврале-марте 2014 года, в НЭК «Укрэнерго» стали массово поступать заявления на подключение мобильных источников питания, российские войска максимально переводились на автономные источники — дизель-генераторы и мобильные газовые генераторы. Сегодня на долю мобильных газовых генераторов в Крыму приходится производство 260 МВт электроэнергии в сутки, то есть почти треть. И эти установки продолжают поступать на полуостров. Соответственно, доверия к энергомосту нет.

Количество промышленных дизель-генераторов перевалило за 2000 штук, не считая частных установок, стоимость которых в Крыму выросла в три-пять раз. Потребление нефтепродуктов на полуострове увеличилось в несколько десятков раз. Для сравнения — после отключения Крыма от украинских ЛЭП он стал потреблять за два дня месячную норму нефтепродуктов. Бензовозы не успевали разгружаться, нефтебазы опустели, а Россия даже пустила на Крым танкеры.

По подсчетам одного из крымских депутатов Владимира Гарначука, стоимость производства электроэнергии на дизель-генераторе, с учетом стоимости дизеля, логистики и амортизации установки, составила 22-23 рубля за 1 кВт. Это в 10 раз больше того, что население платит по тарифу. Да и сами установки просто «сгорают» на работе.

В России рубль напрямую привязан к стоимости нефти: нефть падает — курс рубля растет, а тарифы неизменны. Чиновники на местах всерьез начали рассматривать вариант: при какой стоимости нефти Россия вынуждена будет объявить энергоблокаду Крыму. Именно поэтому ускорили запуск полуготовых ЛЭП и энергомоста, чтобы уменьшить эту «дизельную дыру».

Дело в формулировках

Если посмотреть на текущий баланс энергоснабжения Крыма, то в среднем переток по энергомосту из России (одна нитка) дает 238 МВТ, ТЭЦ Крыма — 162 МВт, мобильные газовые ТЭС — 262 МВт, ветровые станции — 11 МВт, солнца — нет, электростанции на «Крымском Титане» и «Крымсоде» — 22 МВт, переток из Украины — 116 МВт, остальные источники — порядка 90 МВт.

То есть переток из Украины не нужен — для обеспечения потребностей населения и социальной сферы собственной электроэнергии Крыма более чем достаточно. Показательно и наличие местных электростанций на «Крымском Титане» и «Крымсоде» — 22 МВт вполне хватит, чтобы держать эти предприятия на «энергетической броне». Никакие аварии им не грозят, сами справятся. А решать проблемы «отжатого» бизнеса Крыма Украина не обязана.

Впрочем, проблема оказалась не в крымских заводах, а в недальновидности «Херсоноблэнерго». За полтора года после аннексии Крыма предприятие, более чем на 65% принадлежащее компании VS Energy, подконтрольной, в том числе, российскому олигарху Александру Бабакову, не удосужилось создать для двух районов Херсонской области — Каланчакского и Чаплинского — полноценную систему обеспечения электроэнергией. Вместо этого пользовалось старой линией через крымскую подстанцию «Титан».

После подрыва двух ЛЭП, передающих электроэнергию в Крым, украинская сторона оказалась в неоднозначном положении. Оба района, а это 65 000 человек, подключили к временной сети, но почти 100 км границы осталось в полной темноте.

Окопы 79-й и 72-й бригад находятся на крайней линии админграницы с оккупированным Крымом. Они со своих позиций могут видеть и Армянск, и сам «Крымский Титан», на территории которого очень быстро сконцентрировалась техника и личный состав российских войск; начались провокации с обстрелами. Наши бригады были практически приведены в состояние боевой готовности. Затем электрику пустили, но военная ситуация не изменилась.

Буквально через две недели истекает договор между Украиной и Россией на поставки электроэнергии в Крым. У Украины есть обоснованный повод не продолжать этот контракт. Один из лидеров Меджлиса, Рефат Чубаров, озвучил варианты: либо парламент принимает политическое решение об энергоблокаде Крыма, либо «Укринтерэнерго» должно подписать контракт на поставки, где Крым указан как украинская территория.

Прямой реакции России пока нет, но есть косвенная. Во-первых, президент Владимир Путин заявил, что Крым должен отказаться от контрактов с Украиной, как только сможет обеспечить себя электроэнергией. Правда, не назвал точной даты. А премьер Дмитрий Медведев выразил уверенность, что крымчане смогут стерпеть и более серьезные неудобства, чтобы избавиться от «украинского хаоса».

И при этом все время забывают сказать, что в Краснодарском крае не хватит электроэнергии на всех, потому что сам край энергодефицитный — даже немецкая компания E-On недавно вышла с предложением построить там электростанцию, чтобы заняться коммерческой продажей электроэнергии. А при проектировании двух новых крымских ТЭС — Севастопольской и Симферопольской — забыли предусмотреть газовую трубу. И теперь для станций нужно где-то взять дополнительный миллиард кубов газа. На шельфе его добыть невозможно, то есть придется тратить дополнительные деньги на постройку газовой трубы из России в Крым.

Источник: Forbes
